9月底前完成8条道路架空线入地、9条道路合杆工作。青浦区目前正举全区之力推进架空线入地和合杆整治工作,全力保障进口博览会的召开。
据青浦建管委介绍,2018年青浦区重点在西虹桥地区开展架空线入地和合杆整治工作,架空线整治计划于9月30日前完成8条道路,道路长度约18.38公里的架空线入地工作,共整治道路上方架空线长度约59公里。路名牌、小型标志标牌、行人信号灯、机动车信号灯、视频监控、指路标志牌、分道指示标志牌、照明灯具、通信基站等合杆整治计划,于9月30日前完成9条道路合杆工作,道路长度共8.9公里,其中5条新改建道路的合杆长度约4.9公里,4条已建道路长度约3.9公里。

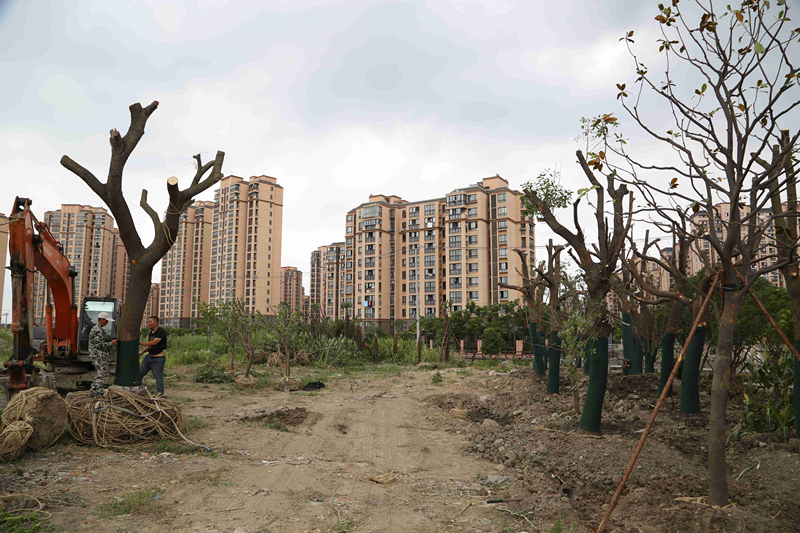

据了解,8条道路架空线入地共设置电力开关站10座,现已全部开工。其中3座开关站已开始装饰工程施工,5座开关站已结构封顶,2座开关站地下层已完成,进入地上层施工阶段。架空线入地对道路周边绿化影响巨大,共涉及绿化搬迁面积约为6万平方,搬迁乔木约3500棵左右,现已全部搬迁完成。8条道路中,蟠中路已完成电力和通信的架空线入地,徐民路、龙联路、蟠龙路(盈港东路—天山西路段)已完成通信架空线入地工作。其余道路区供电公司和市通信管线公司已全部进场,部分路段已经完成架空线入地工作,现进入道路和绿化恢复阶段。会展中心核心区4条道路和5条PPP项目的合杆整治工作已进入上网招标阶段。

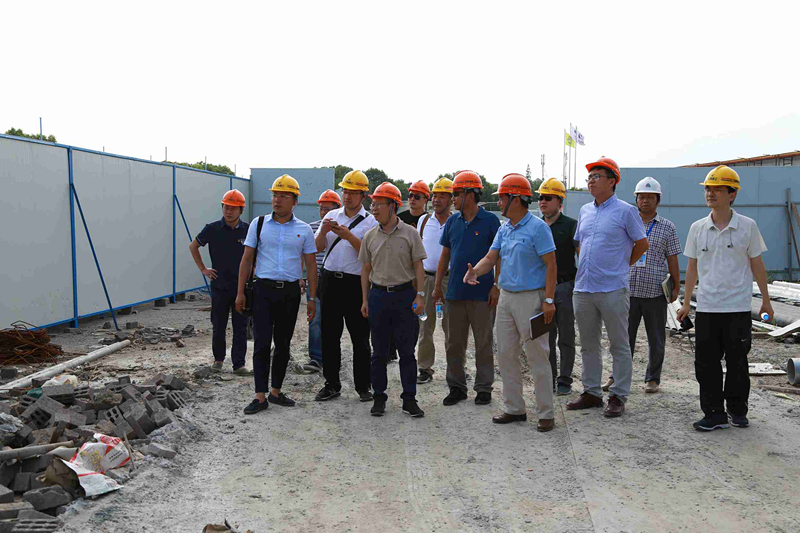

因“进口博览会”在青浦区召开的原因,国家会展中心周围项目众多,如何做好架空线入地工程同道路整治、绿化提升等项目的协调,确保各项目都能有序开展是很大的难点。为此,青浦区多次组织各项目建设单位召开协调会,明确各建设单位的施工界面和施工范围,限定各工程的交付时间和交付标准,全力推进“中博会”各项目的按时、按质完成。
