5月29日下午18时,伴随着施工现场牵张设备轰鸣声的结束,N5237-N5252放线区段最后6根1250平方毫米导线顺利牵引到位,标志着国网上海市电力公司下属的华东送变电公司承建的青海-河南±800千伏特高压直流输电工程(陕4标段)的主体工作已全面结束,为圆满实现“6.30双级低端带电投运”的总体目标奠定了坚实的基础。
青海至河南±800千伏特高压直流工程是全国第一条专为清洁能源外送而建设的特高压通道,途经青海、甘肃、陕西、河南四省,全长约1586千米。该工程是落实习近平总书记关于新能源产业基地重要指示精神的重点工程,也是国家新基建的标志性项目。

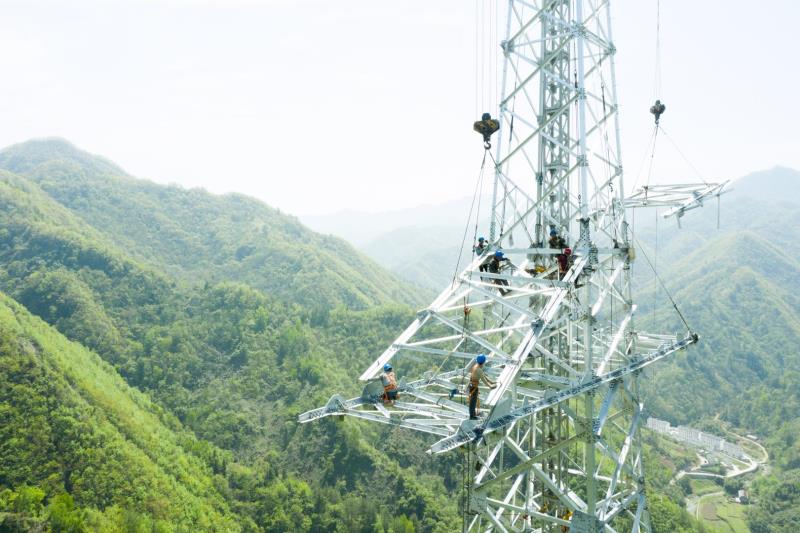

由华东送变电公司承建的青豫线陕4标段,地处秦岭腹地,全长90.156千米,新建铁塔158基,全线铁塔均位于高山峻岭之上,交通运输条件差,工期紧、任务重、全林区覆盖、全山区地形、全索道运输、全爆破施工,是公司有史以来施工难度最大的一个工程。
该工程自2019年3月份正式开工建设,全体参建人员一直保持高负荷运转状态,采取了一系列措施保证了工程建设的安全、优质、高效顺利推进。
高度重视,强化人员组织管理
公司高度重视青豫线工程建设,领导班子通过班组周例会、现场日报,及时了解掌握工程一线信息。公司成立了现场指挥部,公司建设部负责人、华东送变电公司主要领导等指挥部成员常驻陕西现场,靠前指挥。
工程投入项目管理人员173名,基础阶段,项目部在沿线设置了3个施工队部,并对三个队部的管理范围进行划分,因地制宜确保现场管理及时、有效;组塔阶段,针对组塔施工队伍数量大、作业点多、安全风险高等特点,项目部在镇安县设立了项目管理分部,专门负责镇安境内组塔施工现场管理;架线阶段,按照三套牵张设备合理安排人员进行分开协同管理,管理力量下沉一线,除保留项目部10名管理人员外,其余人员均深入一线,加强一线管理力量。
聚焦新基建,发挥党建引领作用
青豫线项目部坚持把政治堡垒建在业务阵地上,项目成立之初就设立了临时党支部。临时党支部聚焦“智慧党建+生产”“智慧党建+安全”,着力将党建工作融入“新基建”,精准划分“党员责任区”,点对点设置“党员示范岗”,编制党员责任清单,做到责任到人,任务到岗。支部针对项目工程实际,组织开展党员身边无违章活动,通过安全主题党课、安全交底和培训、党员双安全考核等活动,促进安全生产落地落实。青豫线临时党支部与公司建设部党支部开展“两级联创”活动,切实增强支部的创造力、凝聚力、战斗力,促进党建与生产经营深度融合,带动工程建设安全高效推进。
合理组织,推进工程建设步伐
华东送变电青豫线项目部合理地衔接索道运输、铁塔组立、导线架设、附件安装等各个工序,确保各个工序的工作能够流水开展。通过增加工器具、人员投入,有效分配各个班组的施工任务和人员的轮换作业等措施,加强施工过程中环境气候、物资供应、索道运输等难点和瓶颈点的梳理,提前制定相应解决措施并跟踪执行情况,确保工程建设能够按照计划稳步推进。
值得一提的是,立塔、架线施工前,项目部通过合理计算和现场实勘进行施工方案的优化,新加工并投入了23套700断面落地双摇臂抱杆应用于山区铁塔组立,放线区段由10个优化为9个,并于4月中旬投入第三套牵张设备,通过施工方案的不断优化, 达到提高施工功效、提升本质安全的目的。
现场激励,为工程建设保驾护航
面对新冠疫情影响、工期紧、工作难度大等重重困难,华东送变电公司通过加强人文关怀、现场实物慰问、开展劳动竞赛等多种方式进行现场激励,全力支撑项目工程建设。华送公司本部的食堂供应和网络配送双通道为现场提供新鲜美味的食材,给一线施工人员提供了强有力的后勤保障。深入挖掘出各分包班组潜力,充分发挥了一线施工人员的积极性,调动了整体施工队伍的士气和干劲。
该工程自2019年2月份开工建设以来,项目部先后跨过了漫长的雨季、寒冷的冬季和新冠疫情的爆发期,顺利完成了全线158基铁塔组立和90.156千米导线架设。尤其是在新冠疫情爆发以来至今,在不足3个月的有效作业时间内,项目部克服了重重困难,完成了60%以上的铁塔组立和全部导线架设任务,工程全体参建人员为此付出了极大心血和努力,这份成绩着实来之不易。
接下来,工程工作重点将转移至后续紧、断线,运行验收,环保水保等收尾工作,华东送变电公司奋战在秦岭山区的一线施工人员必将不忘初心、牢记使命,继续发扬华送铁军的优良作风,全力以赴确保“新时代样板工程”的全面胜利。
